congestie voor teruglevering
in de staart van Zuid-Beveland

De maximale capaciteit voor het terugleveren van elektriciteit is bereikt in de staart van Zuid-Beveland. Dit gebied grenst aan de Brabantse wal en ligt tussen de Oosterschelde en Westerschelde. De teruglevering van stroom vanuit zon-op-dak door huishoudens en kleinzakelijke klanten neemt hier enorm toe. Daarnaast zijn er de laatste maanden veel aanvragen voor wind- en zonneparken ingediend. Door deze hoeveelheid aanvragen is de maximale capaciteit van het elektriciteitsstation bereikt. Stedin deed daarom op 2 juli 2024 een vooraankondiging voor congestie voor dit gebied en startte een onderzoek naar congestiemanagement. Op 17 december 2024 zijn de onderzoeksresultaten gepubliceerd.

De aankondiging van congestie betekent dat we grootverbruikklanten met aanvragen om (extra) elektriciteit terug te leveren op een wachtlijst plaatsen. Heeft u vóór 2 juli 2024 een aanvraag ingediend voor een nieuwe aansluiting of een verzwaring voor teruglevering? Lees dan wat dit voor uw aanvraag betekent.

Uitkomsten onderzoek congestiemanagement

Uit het onderzoek blijkt dat in dit gebied in potentie veel flexibel vermogen beschikbaar is. Daarmee kunnen we, mits we met partijen tot contracten komen, langer de stabiliteit van de stroomvoorziening tijdens piekmomenten garanderen. Als er daarna extra ruimte beschikbaar komt, dan biedt dit mogelijkheden voor de klanten op de wachtlijst. Tot die tijd, blijven de aanvragen van bedrijven op de wachtlijst staan. Ook nieuwe of extra aanvragen plaatsen wij op de wachtlijst.

Bekijk het volledige onderzoeksrapport

Bekijk de samenvatting van het onderzoeksrapport

Volgende fasen congestiemanagement

Flexibel vermogen van grootverbruikklanten is nodig om richting 2031 de leveringszekerheid van elektriciteit te kunnen borgen. In het geval er onvoldoende flexibel vermogen beschikbaar is, gaan we over op de volgende fase in congestiemanagement. Daarin worden bedrijven, die voldoen aan bepaalde criteria, verplicht om deel te nemen aan congestiemanagement. Dit is de fase ‘verplicht bod’ en is onderdeel van marktgebaseerd congestiemanagement. De klant bepaalt tegen welk bod hij minder elektriciteit wil verbruiken. Stedin beoordeelt de bieding en als deze positief is komen we tot een contract. Daarin leggen we vast hoeveel flexibel vermogen de klant aanbiedt en tegen welke voorwaarden. Als dit niet tot voldoende resultaat leidt, dan ziet Stedin zich genoodzaakt om zelf de marktconforme prijs te bepalen en deze op te leggen aan enkele gebruikers: niet-marktgebaseerd congestiemanagement.

Flexibel regelvermogen aanbieden kan nog steeds

Flexibel verbruik van elektriciteit kan de congestie verminderen. We roepen partijen in het gebied op om tegen een vergoeding, flexibiliteit aan te bieden. We zijn op zoek naar flexibel vermogen op momenten dat er veel duurzame energie wordt opgewekt. Denk bijvoorbeeld aan het, op verzoek van Stedin, tijdelijk afschakelen van uw elektriciteitsproductie-installatie zoals een zonnedak. Of het gespreid over de dag terugleveren van elektriciteit vanuit een warmtekrachtkoppeling (WKK). Bent u ondernemer met deze mogelijkheid dan komen we graag met u in gesprek hierover.

Meer informatie en aanmelden flexibel vermogen

Aanwezige en benodigde transportcapaciteit

De huidige aanwezige transportcapaciteit van het elektriciteitsstation in dit gebied is 240MW. De verwachte benodigde transportcapaciteit is voor teruglevering 450MW.

Gebied met congestie voor teruglevering

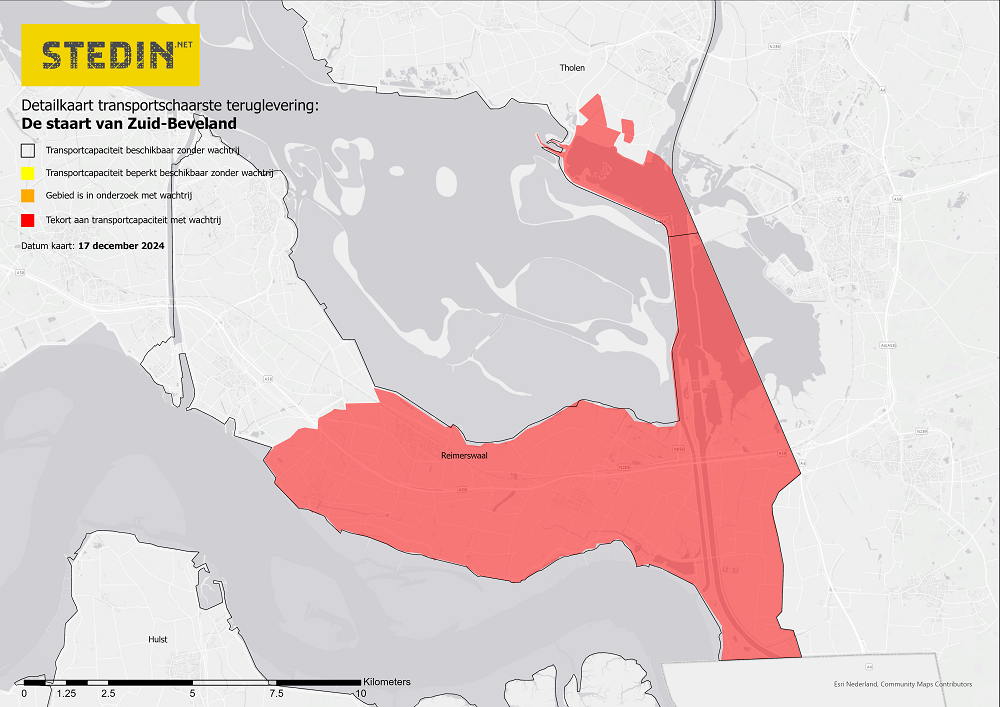

Detailkaart van congestie in de staart van Zuid-Beveland

Bekijk de postcodes van dit congestiegebied*

* Dit overzicht is met de grootst mogelijke zorg samengesteld. Onze netten volgen echter niet in alle gevallen de postcodegebieden. Daarom kunt u aan dit overzicht geen rechten ontlenen.

Uitbreiding van het elektriciteitsnet

De komende jaren investeert Stedin circa 30 miljoen euro om het elektriciteitsstation in dit gebied te versterken en uit te breiden. De werkzaamheden zijn naar verwachting in 2030 gereed.

Wat betekent de congestie voor u?

Bent u al klant met een grootverbruikaansluiting >3x80A?

Geen overschrijding gecontracteerd transportvermogen

Als u nu elektriciteit teruglevert aan ons net, hebben wij afspraken met u gemaakt over de omvang hiervan. Het is essentieel dat u deze waarde, het gecontracteerde transportvermogen terugleveren, niet overschrijdt. Omdat we nu geen extra transportcapaciteit kunnen bieden, kan overschrijding onder meer grote schade aan ons elektriciteitsnet veroorzaken. Dit kan impact hebben op andere klanten die op ons net zijn aangesloten. U kunt hiervoor aansprakelijk worden gesteld. Vanwege de gevolgen voor het elektriciteitsnet, handhaven wij strikt. Voor inzicht in uw terugleverwaardes kunt u uw meetbedrijf consulteren. Een erkend installateur kan u adviseren welke maatregelen mogelijk zijn om uw GTV-T niet te overschrijden.

Op wachtlijst voor groei binnen uw aansluitcapaciteit 

Wij plaatsen klantaanvragen voor groei binnen de aansluitcapaciteit op een wachtlijst voor terugleveren van elektriciteit. Het is belangrijk dat u ervoor zorgt dat u het gecontracteerd transportvermogen voor terugleveren niet overschrijdt. Voor meer transportvermogen binnen uw technische aansluitcapaciteit neemt u contact op met kdo@stedin.net.

Op wachtlijst voor groei boven uw aansluitcapaciteit

Wilt u groeien boven uw technische aansluitcapaciteit, vraag dan een verzwaring aan via www.mijnaansluiting.nl. Wij plaatsen klantaanvragen voor het terugleveren van elektriciteit op een wachtlijst.

Heeft u vóór 2 juli 2024
een aanvraag ingediend
voor een nieuwe aansluiting
of een verzwaring voor teruglevering?

Offerte ontvangen

Als u een offerte heeft ontvangen, is het belangrijk dat u deze binnen de geldigheidstermijn accepteert. Wij realiseren vervolgens de aansluiting, waarna u beschikt over het gevraagde vermogen. Deze vooraankondiging van congestie heeft voor u geen gevolgen.

Geen offerte ontvangen

Heeft u nog geen offerte ontvangen? Dan past uw aanvraag voor teruglevering niet meer op ons net. Wij realiseren de aansluiting na acceptatie van de offerte binnen de geldigheidstermijn. Hierna kunt u beschikken over het gevraagde vermogen voor afname. Voor het gewenste terugleververmogen plaatsen wij u op de wachtlijst.
