Congestie op het regionale elektriciteitsnet betekent dat grootverbruikklanten die op de wachtlijst staan, pas transportvermogen kunnen krijgen als er ruimte vrijkomt op zowel de netten van TenneT als Stedin. Om dit mogelijk te maken breiden we het elektriciteitsnet uit en passen we congestiemanagement toe om het bestaande net beter te benutten.

Congestie voor afname (verbruik)

in Waarder en Driebruggen

In de gemeente Bodegraven-Reeuwijk zien we in de dorpen Waarder en Driebruggen een grote stijging in aanvragen voor transportvermogen om elektriciteit af te nemen. Met name om snellaadstations voor elektrisch vervoer mogelijk te maken. Samen met de voorspelde verbruiksgroei van grootverbruikers en huishoudens nadert de grens van wat het net aan kan. Stedin kondigde daarom op 1 december 2023 congestie aan voor afname bij de Autoriteit Consument en Markt en startte een onderzoek naar congestiemanagement. Op 5 december 2024 kondigde TenneT congestie voor afname aan op het hoogspanningsnet voor vrijwel heel de provincie Zuid-Holland.

Uitkomsten onderzoek congestiemanagement
regionale net Stedin

Stedin onderzocht welke technische oplossingen ruimte kunnen bieden op het stroomnet en of flexibel elektriciteitsvermogen inzetbaar is om extra transportcapaciteit te realiseren.
Uit het onderzoek blijkt dat:

  • Naast het inzetten van de reservecapaciteit er verder geen technische oplossingen mogelijk zijn die tijdelijk extra netcapaciteit realiseren.
  • Batterijen of aanpassingen van bedrijfsprocessen kunnen worden ingezet voor congestiemanagement, waarmee congestiemanagement in potentie mogelijk is.


Bekijk het onderzoek

Onderzoek congestiemanagement TenneT

De congestie op het hoogspanningsnet verplicht TenneT, in afstemming met Stedin, om  de mogelijkheden van congestiemanagement in Zuid-Holland te onderzoeken. TenneT verwacht de resultaten van het onderzoek eind 2025.

Bedrijven blijven op de wachtlijst

De uitkomst van het onderzoek dat wij uitvoerden betekent dat de situatie niet verandert ten opzichte van de huidige situatie. Nieuwe aanvragen voor (extra) transportvermogen plaatsen wij op de wachtlijst. Grootverbruikklanten die op de wachtlijst staan, kunnen pas transportvermogen krijgen als er ruimte vrijkomt op zowel de netten van TenneT als Stedin.

Uitbreiding netcapaciteit

Om meer ruimte voor extra of nieuwe aanvragen te realiseren, versterkt TenneT het elektriciteitsnet door de bouw van nieuwe hoogspanningsstations en door vervanging en/of uitbreiding van bestaande elektriciteitsstations. De versterking van het net, de bouw en uitbreiding van de stations zijn naar verwachting tussen 2032 en 2035 gereed.

Aanwezige en benodigde transportcapaciteit

De huidige aanwezige transportcapaciteit van het elektriciteitsstation in dit gebied is 4,1MW. De verwachte benodigde transportcapaciteit is voor afname 4,6MW.

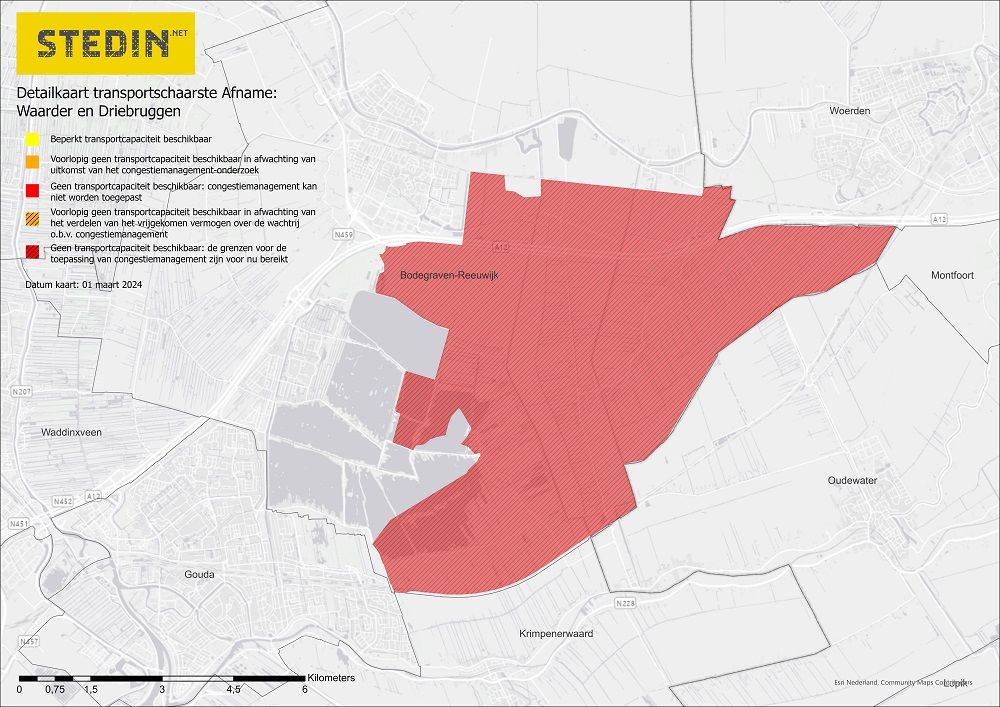

Gebied met congestie voor afname

Kaart die het congestiegebied Waarder en Driebruggen toont

Bekijk de postcodes van dit congestiegebied*

 Tip: u opent met de sneltoetscombinatie Ctrl+F een zoekvenster waarin u uw postcode typt om deze te zoeken. Of gebruik de zoekfunctie (vaak het icoon van een vergrootglas) van uw pdf-lezer.

* Dit overzicht is met de grootst mogelijke zorg samengesteld. Onze netten volgen echter niet in alle gevallen de postcodegebieden. Daarom kunt u aan dit overzicht geen rechten ontlenen.

Wat betekent de congestie voor u?

Bent u al klant met een grootverbruikaansluiting >3x80A tot en met 1,75MVA?

Op wachtlijst voor groei binnen uw aansluitcapaciteit 

Als bestaande klant met een aansluiting >3x80 Ampère t/m 1,75 MVA kunt u niet meer groeien binnen uw aansluitcapaciteit. Het is belangrijk dat u ervoor zorgt dat u het gecontracteerd transportvermogen voor afname niet overschrijdt. Overschrijding kan namelijk grote schade aan ons elektriciteitsnet veroorzaken. Dit kan impact hebben op andere klanten, die op ons net zijn aangesloten. U kunt hiervoor aansprakelijk worden gesteld. Vanwege de gevolgen voor het elektriciteitsnet handhaven wij strikt.

Op wachtlijst voor groei boven uw aansluitcapaciteit

Wilt u groeien boven uw technische aansluitcapaciteit, vraag dan een verzwaring aan via www.mijnaansluiting.nl. We plaatsen u voor het extra gevraagde transportvermogen op de  wachtlijst.

Heeft u vóór 1 december 2023 een aanvraag ingediend?

Offerte ontvangen en geaccepteerd

Heeft u vóór 1 december 2023 een complete aanvraag ingediend voor een grootverbruikaansluiting >3 x 80 Ampère t/m 1,75 MVA? En heeft u hiervoor van ons een offerte ontvangen? Dan realiseren we uw aansluiting voor het gevraagde transportvermogen. Hiervoor is de voorwaarde dat u de offerte accepteert binnen de geldigheidstermijn. De aangekondigde congestie heeft dan voor uw aanvraag geen gevolgen.

Aanvragen die u indient vanaf 1 december 2023

Op wachtlijst

Als u vanaf 1 december 2023 een aanvraag indient voor een nieuwe grootverbruikaansluiting >3 x 80 Ampère t/m 1,75 MVA dan kunnen we helaas geen transportvermogen toekennen. Uw aansluiting wordt wel gerealiseerd, maar voor het gevraagde transportvermogen plaatsen wij u op een wachtlijst. Zodra er transportvermogen beschikbaar is, kennen wij dit toe op volgorde van de wachtlijst.
