Congestie voor teruglevering
in Tinte

In en rondom Tinte zijn veel aanvragen voor grootschalige zonnedaken ingediend. Door deze hoeveelheid aanvragen is de maximale capaciteit van het elektriciteitsstation bereikt. Stedin deed daarom op 4 juni 2024 een vooraankondiging voor congestie voor teruglevering voor dit gebied en start een onderzoek naar congestiemanagement.

De aankondiging van congestie betekent dat we grootverbruikklanten met aanvragen om (extra) elektriciteit terug te leveren op een wachtlijst plaatsen, tot in ieder geval de uitkomst van het congestiemanagementonderzoek. Heeft u vóór 4 juni 2024 een aanvraag ingediend voor een nieuwe aansluiting of een verzwaring voor teruglevering? Lees dan wat dit voor uw aanvraag betekent.

Onderzoek naar congestiemanagement

Wij onderzoeken de komende periode de mogelijkheid om afspraken met partijen te maken om tegen een vergoeding tijdelijk minder elektriciteit aan het net te leveren of juist meer elektriciteit af te nemen. Dit noemen we congestiemanagement. Hiermee kunnen we mogelijk (nieuwe) grootverbruikklanten met aansluitingen >3 x80 Ampère transportvermogen bieden voordat de netuitbreiding gereed is. Tijdens dit onderzoek plaatsen we nieuwe aanvragen voor om energie terug te leveren in dit gebied op een wachtlijst. Wij verwachten over zes maanden de uitkomst van het onderzoek bekend te maken. Als er transportvermogen beschikbaar is, kennen wij dit toe op volgorde van de wachtlijst. Kunt u flexibiliteit bieden? Meldt u zich dan bij ons.

Flexibel regelvermogen gezocht

Naast netuitbreidingen zijn flexibele oplossingen een belangrijke en noodzakelijke schakel in de energietransitie. Wij roepen, gedurende het onderzoek naar congestiemanagement, partijen in het gebied op om tegen een vergoeding, flexibiliteit aan te bieden voor congestiemanagement. We zijn op zoek naar flexibel vermogen op momenten dat er veel duurzame energie wordt opgewekt. Denk bijvoorbeeld aan het, op verzoek van Stedin, tijdelijk afschakelen van uw elektriciteitsproductie-installatie zoals een zonnedak. Of het gespreid over de dag terugleveren van elektriciteit vanuit een warmtekrachtkoppeling (WKK). Bent u ondernemer met deze mogelijkheid dan komen we graag met u in gesprek hierover.

Meer informatie en aanmelden flexibel vermogen

Gebied met congestie voor teruglevering

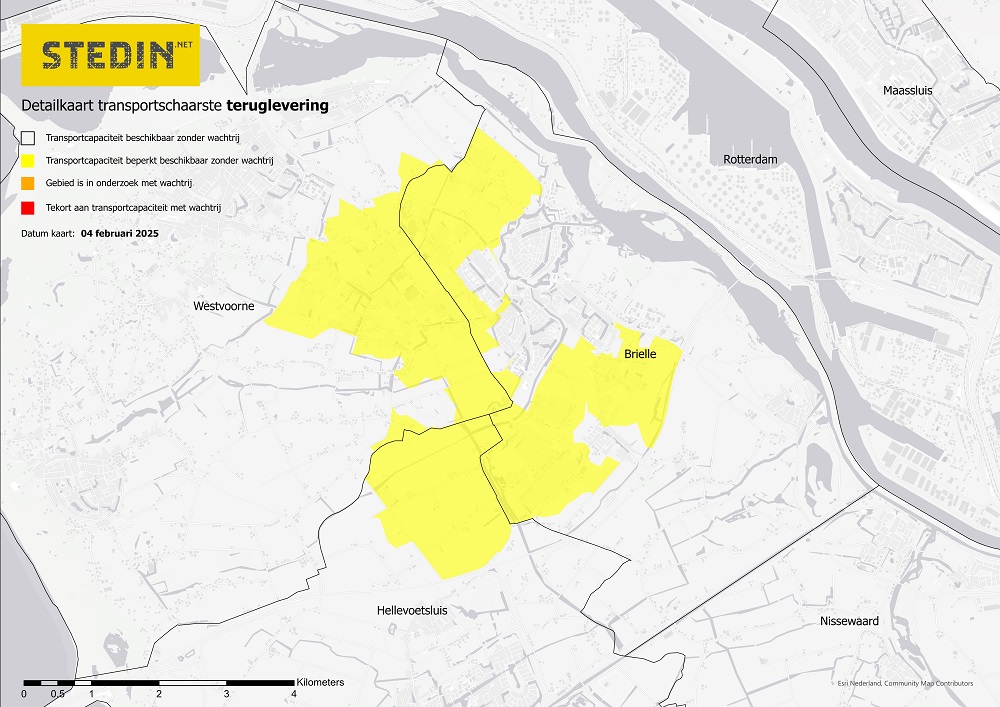

Overzichtskaart van congestie in Tinte

Bekijk de postcodes van dit congestiegebied*

* Dit overzicht is met de grootst mogelijke zorg samengesteld. Onze netten volgen echter niet in alle gevallen de postcodegebieden. Daarom kunt u aan dit overzicht geen rechten ontlenen.

Wat betekent de congestie voor u?

Bent u al klant met een grootverbruikaansluiting >3x80A?

Geen overschrijding gecontracteerd transportvermogen

Als u nu elektriciteit teruglevert aan ons net, hebben wij afspraken met u gemaakt over de omvang hiervan. Het is essentieel dat u deze waarde, het gecontracteerde transportvermogen terugleveren, niet overschrijdt. Omdat we nu geen extra transportcapaciteit kunnen bieden, kan overschrijding onder meer grote schade aan ons elektriciteitsnet veroorzaken. Dit kan impact hebben op andere klanten die op ons net zijn aangesloten. U kunt hiervoor aansprakelijk worden gesteld. Vanwege de gevolgen voor het elektriciteitsnet, handhaven wij strikt. Voor inzicht in uw terugleverwaardes kunt u uw meetbedrijf consulteren. Een erkend installateur kan u adviseren welke maatregelen mogelijk zijn om uw GTV-T niet te overschrijden.

Op wachtlijst voor groei binnen uw aansluitcapaciteit 

Tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement, plaatsen wij klantaanvragen voor groei binnen de aansluitcapaciteit op een wachtlijst voor terugleveren van elektriciteit. Het is belangrijk dat u ervoor zorgt dat u het gecontracteerd transportvermogen voor terugleveren niet overschrijdt. Voor meer transportvermogen binnen uw technische aansluitcapaciteit neemt u contact op met AET@stedin.net.

Op wachtlijst voor groei boven uw aansluitcapaciteit

Wilt u groeien boven uw technische aansluitcapaciteit, vraag dan een verzwaring aan via www.mijnaansluiting.nl. Tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement, plaatsen wij deze klantaanvragen op een wachtlijst voor terugleveren van elektriciteit.

Heeft u vóór 4 juni 2024
een aanvraag ingediend
voor een nieuwe aansluiting
of een verzwaring voor
teruglevering?

Offerte ontvangen

Als u een offerte heeft ontvangen, is het belangrijk dat u deze binnen de geldigheidstermijn accepteert. Wij realiseren vervolgens de aansluiting, waarna u beschikt over het gevraagde vermogen. Deze vooraankondiging van congestie heeft voor u geen gevolgen.

Geen offerte ontvangen

Heeft u nog geen offerte ontvangen? Dan past uw aanvraag voor teruglevering niet meer op ons net. Wij realiseren de aansluiting na acceptatie van de offerte binnen de geldigheidstermijn. Hierna kunt u beschikken over het gevraagde vermogen voor afname. Voor het gewenste terugleververmogen plaatsen wij u op de wachtlijst, tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement.

Uitbreiding van het elektriciteitsnet

Om ruimte te bieden aan de vele duurzame opwekinitiatieven en het aardgasvrij maken van wijken, zijn investeringen uitgewerkt in het masterplan Zuid-Hollandse eilanden. Ook de investering om het knelpunt in Tinte op te lossen is onderdeel van dit plan.

TenneT legt hiervoor een nieuw hoogspanningstracé aan naar het Botlek-gebied. Die werkzaamheden duren naar verwachting tot 2032 - 2034. Tegelijkertijd bouwt Stedin een nieuw elektriciteitsstation in de omgeving van Tinte en Brielle. Vervolgens voert Stedin werkzaamheden uit om het nieuwe station te koppelen aan het hoogspanningsnet. De werkzaamheden zijn naar verwachting tussen 2034 en 2036 gereed. Stedin investeert hiervoor de komende jaren circa 75 miljoen euro.

Voor deze planning zijn Stedin en TenneT mede afhankelijk van beschikbare ruimte voor het nieuwe station en de kabelverbindingen. Wij zijn met de gemeente en private grondeigenaren in gesprek over een geschikte locatie van het nieuwe station.
