Congestie voor teruglevering
Hoeksche Waard en Zuidelijk Dordrecht

In de Hoeksche Waard en Zuidelijk Dordrecht is de maximale capaciteit bereikt voor het terugleveren van elektriciteit. Stedin deed daarom op 1 februari 2024 een vooraankondiging voor congestie voor dit gebied en startte een onderzoek naar congestiemanagement. Op 3 september 2024 zijn de onderzoeksresultaten gepubliceerd. Sinds september 2021 was er al congestie op bedrijventerreinen Dordtse Kil III en IV.


In de Hoeksche Waard en Zuidelijk Dordrecht wordt veel duurzame energie opgewekt door windparken en grootschalige zonnedaken. De versnelde groei van grootschalige zon op dak projecten zorgt ervoor dat de grens van de transportcapaciteit voor terugleveren is bereikt. Om meer zon op dak-projecten en windparken te laten terugleveren is er netuitbreiding nodig. De uitbreiding kent een doorlooptijd, daarom kondigen we congestie aan. Eerder deden we dat in 2021 voor de bedrijventerreinen Dordtse Kil III en IV (Distripark).

Uitkomsten onderzoek congestiemanagement

Uit het onderzoek blijkt dat in deze regio in potentie veel flexibel vermogen beschikbaar is. Daarmee kunnen we, mits we met de grootvebruikklanten tot contracten komen, langer de stabiliteit van de stroomvoorziening tijdens piekmomenten garanderen. Het potentiële aanbod van flexibel vermogen levert helaas geen ruimte om klanten op de wachtlijst transportvermogen te bieden. Bedrijven op de wachtlijst, blijven op de wachtlijst. Ook nieuwe of extra aanvragen plaatsen wij op de wachtlijst.

Bekijk het onderzoeksrapport

Volgende fasen congestiemanagement

Flexibel vermogen van grootverbruikklanten is nodig om richting 2033 de leveringszekerheid van elektriciteit te kunnen borgen. In het geval er onvoldoende flexibel vermogen beschikbaar is, gaan we over op de volgende fase in congestiemanagement. Daarin worden bedrijven, die voldoen aan bepaalde criteria, verplicht om deel te nemen aan congestiemanagement. Dit is de fase ‘verplicht bod’ en is onderdeel van marktgebaseerd congestiemanagement. De klant bepaalt tegen welk bod hij minder elektriciteit wil verbruiken. Stedin beoordeelt de bieding en als deze positief is komen we tot een contract. Daarin leggen we vast hoeveel flexibel vermogen de klant aanbiedt en tegen welke voorwaarden. Als dit niet tot voldoende resultaat leidt, dan ziet Stedin zich genoodzaakt om zelf de marktconforme prijs te bepalen en deze op te leggen aan enkele gebruikers: niet-marktgebaseerd congestiemanagement.

Dordtse Kil III en IV

Omdat de bedrijventerreinen Dordtse Kil III en IV al langer in congestie zijn, hebben we daar al onderzoek naar congestiemanagement gedaan. Op 13 juli 2023 deelden we de resultaten van dit onderzoek. Hieruit bleek dat het mogelijk en veilig is om de storingsreserve in te zetten voor dat specifieke gebied. Hiermee konden we de klanten die met een aanvraag op de wachtlijst stonden (peildatum 4 juli 2023) transportvermogen toekennen. De storingsreserve gaf geen extra ruimte voor nieuwe aanvragen.

Flexibel regelvermogen aanbieden kan nog steeds

Wij roepen, gedurende het onderzoek naar congestiemanagement, partijen in het gebied op om tegen een vergoeding, flexibiliteit aan te bieden voor congestiemanagement. Dit kan bijvoorbeeld door, op verzoek van Stedin, uw elektriciteitsproductie-installatie (windpark, zonnepark of warmtekrachtkoppeling) tijdelijk af te schakelen. Dit vragen we op momenten dat er én veel zonne-energie én veel windenergie wordt opgewekt. Ook flexibiliteit aanbieden met behulp van een grote batterij, koelinstallatie of elektrische boiler is welkom. Daarnaast gaan we graag in gesprek met klanten die tijdelijk meer of juist minder elektriciteit kunnen gebruiken. Op deze manier ontstaat de gewenste flexibiliteit in het (lokale) energiesysteem en kunnen pieken worden voorkomen of verminderd. Hierdoor komt extra transportcapaciteit op het elektriciteitsnet beschikbaar voor andere klanten in de periode tot de structurele netuitbreiding gereed is. Als potentiële aanbieder kunt u uw interesse voor deelname kenbaar maken.

Meer informatie en aanmelden flexibel vermogen

Verzwaring en uitbreiding van het elektriciteitsnet

Om ruimte te maken voor alle duurzame opwek door bedrijven en huishoudens, breiden we als regionaal netbeheerder samen met landelijk netbeheerder TenneT het elektriciteitsnet van en naar de Hoeksche Waard en in Zuidelijk Dordrecht fors uit. De oplevering vindt in fasen plaats:

  • Bedrijventerreinen Dordtse Kil III en IV
    We bouwen een nieuw 50/13kV transformatorstation dat bedrijventerreinen Dordtse Kil III en IV voedt. Dit station is naar verwachting eind 2025 operationeel. Dit betekent helaas niet dat de congestie dan volledig is opgelost. De investeringen samen met TenneT in nieuwe infrastructuur in de Hoeksche Waard gaan zorgen dat het elektriciteitsnet in dit gebied meer capaciteit zal heben. Zie ook het punt hieronder.

  • Hoeksche Waard & Zuidelijk Dordrecht (exclusief gebied rond ’s Gravendeel)
    De gezamenlijke werkzaamheden met TenneT die nodig zijn om de congestie hier op te lossen zijn naar verwachting medio 2029 gereed.

  • Het gebied rondom ’s Gravendeel
    In dit gebied zijn extra investeringen nodig in de tussen- en middenspanningsnetten van Stedin. Naar verwachting zijn deze medio 2033 gereed.

Aanwezige en benodigde transportcapaciteit

De huidige aanwezige transportcapaciteit voor Dordtse Kil III en IV is 15MW. Voor de Hoeksche Waard en Zuidelijk Dordrecht is de aanwezige transportcapaciteit 150MW. De verwachte benodigde transportcapaciteit voor teruglevering is voor Dordtse Kil III en IV 12,8MW en voor de Hoeksche Waard en Zuidelijk Dordrecht 167MW.

Gebied met congestie voor teruglevering

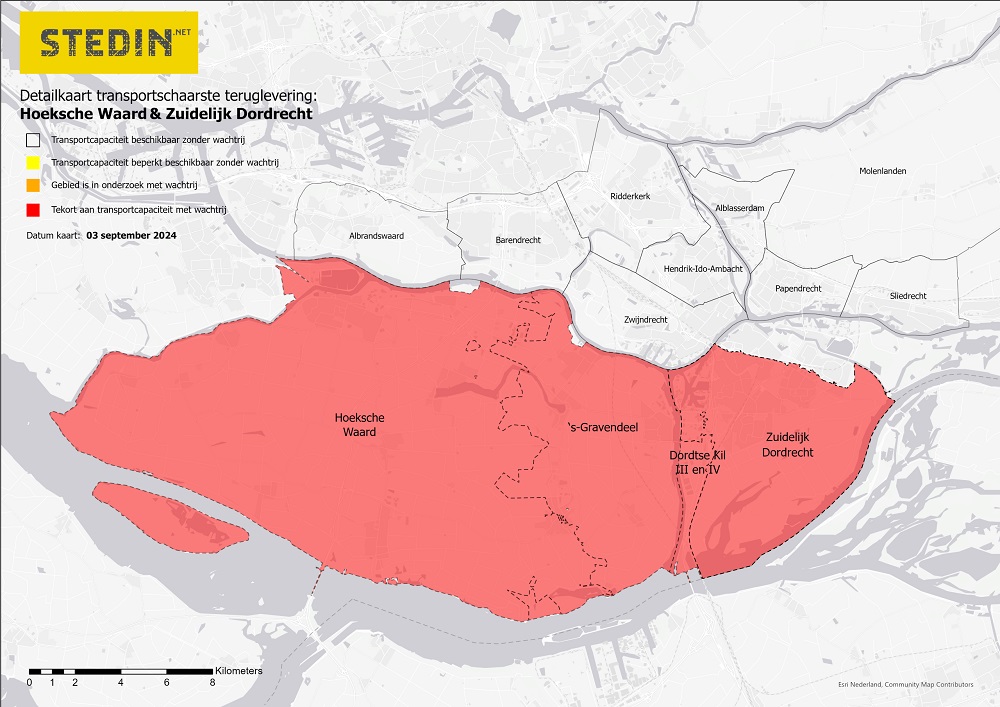

Detailkaart teruglevering Hoeksche Waard en Zuidelijk Dordrecht

Dit congestiegebied bestaat uit 2 deelgebieden:

  • Het gebied Hoeksche Waard en Zuidelijk Dordrecht (excl. ’s Gravendeel)
Bekijk de postcodes van dit congestiegebied*

  • Het gebied rond ’s Gravendeel
Bekijk de postcodes van dit congestiegebied*

* Dit overzicht is met de grootst mogelijke zorg samengesteld. Onze netten volgen echter niet in alle gevallen de postcodegebieden. Daarom kunt u aan dit overzicht geen rechten ontlenen.

Wat betekent de congestie voor u?

Bent u al klant met een grootverbruikaansluiting >3x80A?

Geen overschrijding gecontracteerd transportvermogen

Als u nu elektriciteit teruglevert aan ons net, hebben wij afspraken met u gemaakt over de omvang hiervan. Het is essentieel dat u deze waarde, het gecontracteerde transportvermogen terugleveren, niet overschrijdt. Omdat we nu geen extra transportcapaciteit kunnen bieden, kan overschrijding onder meer grote schade aan ons elektriciteitsnet veroorzaken. Dit kan impact hebben op andere klanten die op ons net zijn aangesloten. U kunt hiervoor aansprakelijk worden gesteld. Vanwege de gevolgen voor het elektriciteitsnet, handhaven wij strikt. Voor inzicht in uw terugleverwaardes kunt u uw meetbedrijf consulteren. Een erkend installateur kan u adviseren welke maatregelen mogelijk zijn om uw GTV-T niet te overschrijden.

Op wachtlijst voor groei binnen uw aansluitcapaciteit

Klantaanvragen voor groei binnen de aansluitcapaciteit plaatsen wij op een wachtlijst voor terugleveren van elektriciteit. Het is belangrijk dat u ervoor zorgt dat u het gecontracteerd transportvermogen voor terugleveren niet overschrijdt. Voor meer transportvermogen binnen uw technische aansluitcapaciteit neemt u contact op met AET@stedin.net.

Op wachtlijst voor groei boven uw aansluitcapaciteit

Wilt u groeien boven uw technische aansluitcapaciteit, vraag dan een verzwaring aan via www.mijnaansluiting.nl. Tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement, plaatsen wij deze klantaanvragen op een wachtlijst voor terugleveren van elektriciteit.

Heeft u vóór 1 februari 2024
een aanvraag ingediend voor
een nieuwe aansluiting of een
verzwaring voor teruglevering?

Offerte ontvangen 

Als u een offerte heeft ontvangen, is het belangrijk dat u deze binnen de geldigheidstermijn accepteert. Wij realiseren vervolgens de aansluiting, waarna u beschikt over het gevraagde vermogen. Deze vooraankondiging van congestie heeft voor u geen gevolgen.

Geen offerte ontvangen

Heeft u nog geen offerte ontvangen? Dan past uw aanvraag voor teruglevering niet meer op ons net. Wij realiseren de aansluiting na acceptatie van de offerte binnen de geldigheidstermijn. Hierna kunt u beschikken over het gevraagde vermogen voor afname. Voor het gewenste terugleververmogen plaatsen wij u op de wachtlijst, tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement.

Heeft u een transportindicatie (en een beschikking van RVO) ontvangen?

Eventuele aanvraag op wachtlijst

Heeft u een positieve transportindicatie (én een beschikking van RVO) maar nog geen (verzwaring van uw) aansluiting aangevraagd voor teruglevering met subsidie? Uw aanvraag voor (meer) teruglevering past helaas nu niet meer op ons net. Als u een aanvraag indient, realiseren wij al wel de aansluiting. Voor het gewenste vermogen plaatsen wij u op de wachtlijst, tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement. Neem contact op met RVO om de mogelijkheden rondom de verstrekte beschikking te bespreken.

Veelgestelde vragen

Wat is congestie?

Congestie is vergelijkbaar met filevorming op een snelweg. Afgelopen jaren is in een aantal regio's in Nederland een snelgroeiende vraag naar transportvermogen van elektriciteit ontstaan. Enerzijds door de decentrale en duurzame productie van elektriciteit en anderzijds door de toename in het verbruik. Netbeheerders zoals Stedin investeren fors in structurele netuitbreidingen, wat vanwege zorgvuldige procedures een aantal jaar in beslag zal nemen. Er is sprake van congestie tot dat het net is versterkt. Tot die tijd voeren we congestiemanagement uit. Dit kan ook tot meer ruimte leiden in het net waardoor we transportcapaciteit aan grootverbruikklanten kunnen blijven toekennen.

Waarom duurt het versterken/uitbreiden van het net zo lang?

Het versterken van het elektriciteitsnet vraagt om zorgvuldige voorbereiding en het doorlopen van verschillende vergunningsprocedures. Dit neemt veel tijd in beslag. We hebben daarbij als sector te maken met een groot tekort aan technici om al het werk uit te voeren. Daarnaast is er door de energietransitie een zeer grote vraag voor bijvoorbeeld transformatoren, waardoor we ook voorzien dat levering van dit soort componenten langer gaan duren.

Wat zijn mogelijke oplossingen in de tussentijd?

Stedin start een onderzoek naar congestiemanagement. Naast een technisch onderzoek benaderen we ook de markt met een uitvraag of bedrijven en andere partijen flexibel met hun afname kunnen omgaan op piekmomenten. Met die partijen maken we dan contractuele afspraken hierover. Als er voldoende flexibel vermogen is gecontracteerd, kan Stedin klanten die op de wachtlijst staan, aansluiten mét transportvermogen.

Wat is congestiemanagement?

Congestiemanagement is vergelijkbaar met spitsmijden. Want door congestiemanagement verdelen we op momenten dat de vraag naar transport van elektriciteit hoger is dan wat het elektriciteitsnet aankan, de beperkte ruimte op het elektriciteitsnet. Dit doet Stedin door aan grootverbruikers en grote producenten van elektriciteit te vragen om tijdelijk minder elektriciteit aan het net te leveren of tijdelijk juist meer of minder elektriciteit af te nemen. Deze flexibiliteit is in eerste instantie nodig om de leveringszekerheid te borgen voor de komende jaren. Als er daarna meer flexibiliteit beschikbaar is dan gebruiken we dit om klanten van de wachtlijst transportvermogen te bieden. Hiermee kunnen we klanten op de wachtlijst mogelijk eerder transportvermogen toekennen (voordat de netversterking gereed is). Stedin roept bedrijven in het genoemde congestiegebied op om contact op te nemen als er bereidheid is om tegen een vergoeding tijdelijk minder af te nemen of juist in te voeden.
