Congestie voor afname in
Heemstede

Door de sterk toenemende vraag naar elektriciteit zit het hoogspanningsnet van TenneT in de provincie Noord-Holland aan de maximale capaciteit. Het elektriciteitsnet van Stedin in Heemstede is indirect (via het net van Liander) met dit hoogspanningsnet verbonden en hier afhankelijk van. Dit betekent dat de maximale capaciteit is bereikt voor afname (verbruik) van elektriciteit. Op 18 oktober 2023 kondigden TenneT en Stedin congestie aan voor afname en TenneT startte een onderzoek naar congestiemanagement. Op 19 december 2024 is het onderzoeksrapport gepubliceerd.

De snelle ontwikkeling van het aantal warmtepompen, laadpalen, de komst van nieuwe datacenters en grootschalige batterijsystemen én de verduurzaming van het bedrijfsleven  leiden tot een sterk stijgende vraag naar capaciteit van het elektriciteitsnet. Dit leidt ertoe dat het hoogspanningsnet de maximale capaciteit bereikt.

Uitkomsten onderzoek congestiemanagement TenneT

Er blijft de komende jaren sprake van krapte op het hoogspanningsnet van TenneT in de provincie Noord-Holland. Uit het onderzoek blijkt dat in het overgrote deel van de provincie Noord-Holland een beperkt aantal bedrijven mogelijkheden ziet om hun elektriciteitsverbruik te verplaatsen buiten de piekmomenten om zo ruimte te maken op het net. Dit betekent dat er minimaal de komende tien jaar wachtlijsten zijn voor grootverbruikers in bijna de hele provincie. Ook in Heemstede is dit het geval. De huidige situatie verandert dus niet. Bedrijven op de wachtlijst, blijven op de wachtlijst. Ook nieuwe of extra aanvragen plaatsen wij op de wachtlijst.

Bekijk het onderzoeksrapport

Kunt u flexibiliteit bieden? Meldt u zich dan aan via Partners in Energie.

Aanmelden flexibel vermogen

Gebied met congestie voor afname

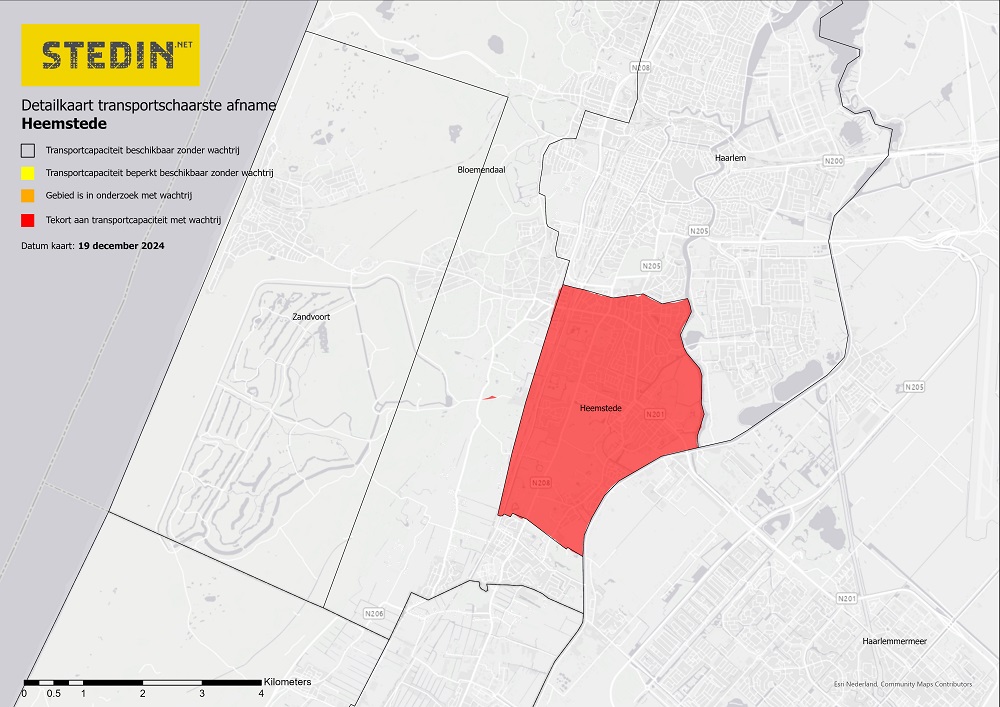

Overzichtskaart van congestie in Heemstede

Bekijk de postcodes van dit congestiegebied*

* Dit overzicht is met de grootst mogelijke zorg samengesteld. Onze netten volgen echter niet in alle gevallen de postcodegebieden. Daarom kunt u aan dit overzicht geen rechten ontlenen.

Verzwaring van het elektriciteitsnet

De netuitbreidingen om meer ruimte voor nieuwe aanvragen te maken, vinden stapsgewijs plaats. Stedin is via het 150kV-station Haarlemmermeer aangesloten op het 380kV-station Vijfhuizen. In 2029 wordt op het 380kV-station Vijfhuizen een nieuwe, vierde, transformator geplaatst. In 2031 wordt een deel van de capaciteitsvraag overgezet van deelnet Vijfhuizen naar het nieuwe deelnet A9 Zuid. Op basis van de huidige verwachte groei blijkt dit onvoldoende te zijn om het knelpunt op te lossen. TenneT onderzoekt daarom meerdere technische maatregelen. TenneT verwacht dat in 2036 alle Noord-Hollandse netuitbreidingen zijn gerealiseerd.

Wat betekent de congestie voor u?

Bent u al klant met een grootverbruikaansluiting >3x80A?

Geen overschrijding gecontracteerd transportvermogen

Als u nu elektriciteit afneemt van ons net, hebben wij afspraken met u gemaakt over de omvang hiervan. Deze vindt u in uw Aansluit- en Transportovereenkomst (ATO). Het is essentieel dat u deze waarde, het gecontracteerde transportvermogen voor afname (GTV-E) niet overschrijdt. Omdat er geen extra transportcapaciteit beschikbaar is, kan overschrijding namelijk o.a. grote schade aan ons elektriciteitsnet veroorzaken. Dit kan impact hebben op andere klanten die op ons net zijn aangesloten. U kunt hiervoor aansprakelijk worden gesteld. Vanwege de gevolgen voor het elektriciteitsnet handhaven wij strikt.
Let op: Uw GTV-E wordt bij een overschrijding niet aangepast.

Voor inzicht in uw afnamewaardes kunt u uw meetbedrijf consulteren. Een erkend installateur kan u adviseren welke maatregelen mogelijk zijn om uw gecontracteerd vermogen niet te overschrijden.

Groei binnen uw aansluitcapaciteit

Totdat verzwaring van het net is gerealiseerd, plaatsen wij klantaanvragen voor groei binnen de aansluitcapaciteit op een wachtlijst.
Wilt u groeien binnen uw aansluitcapaciteit voor afname, neem dan contact op met klantenservice@stedin.net.

Op wachtlijst voor groei boven uw aansluitcapaciteit

Wilt u groeien boven uw technische aansluitcapaciteit, vraag dan een verzwaring aan via www.mijnaansluiting.nl. Totdat verzwaring van het net is gerealiseerd, plaatsen wij deze klantaanvragen op een wachtlijst.

Heeft u vóór 18 oktober 2023 een aanvraag ingediend voor een nieuwe aansluiting of een verzwaring?

Offerte ontvangen 

Als u een offerte heeft ontvangen, is het belangrijk dat u deze binnen de geldigheidstermijn accepteert. Wij realiseren vervolgens de aansluiting, waarna u beschikt over het gevraagde vermogen. Deze vooraankondiging van congestie heeft voor u geen gevolgen.

Geen offerte ontvangen

Heeft u nog geen offerte ontvangen? Dan past uw aanvraag niet meer op ons net. U ontvangt van ons een aangepaste offerte. Na akkoord plaatsen wij u voor het gewenste vermogen op de wachtlijst.
