Congestie voor afname (verbruik)

Gedeelte Drechtsteden en Centraal Molenlanden

In een groot deel van de Drechtsteden en centraal Molenlanden is de maximale capaciteit voor afname van elektriciteit op het hoogspanningsnet bereikt. Dit komt door de stijgende vraag naar elektriciteit door groei en verduurzaming van onder meer woningen en bedrijven. Daarom kondigt Stedin op 5 december 2024 congestie aan voor dit gebied en start een onderzoek naar congestiemanagement.



We zien in Dordrecht Noord en Centrum, Zwijndrecht, Hendrik Ido Ambacht, delen van Hardinxveld-Giessendam, Sliedrecht, Molenlanden en een klein gedeelte van Papendrecht en Ridderkerk een grote stijging in aanvragen voor transportvermogen om elektriciteit af te nemen. De vraag naar transport van elektriciteit stijgt harder dan het elektriciteitsnet aankan. Daarom kondigen we congestie aan.

De vooraankondiging van congestie betekent dat we grootverbruikklanten met een nieuwe aanvraag voor (extra) transportvermogen voor afname (verbruik), tot in ieder geval de uitkomst van het congestiemanagementonderzoek, op een wachtlijst plaatsen voor dit gevraagde (extra) transportvermogen. Lees wat dit voor uw aanvraag betekent.

Onderzoek naar congestiemanagement

De komende periode onderzoeken wij de mogelijkheid om afspraken met partijen te maken om tegen een vergoeding hun verbruik aan te passen. Dit kan door tijdelijk minder elektriciteit aan het net te leveren of juist meer elektriciteit af te nemen. Dit noemen we congestiemanagement. Deze flexibiliteit is in eerste instantie nodig om de leveringszekerheid te borgen voor de komende jaren. Als er daarna meer flexibiliteit beschikbaar is, dan behandelen we de aanvragen op de wachtlijst in de volgorde van binnenkomst en maatschappelijke prioritering. Tijdens de onderzoeksperiode plaatsen we nieuwe aanvragen voor (extra) transportvermogen voor afname in dit gebied op een wachtlijst. Wij verwachten de resultaten van dit onderzoek over zes tot twaalf bekend te maken.

Maatschappelijk prioriteren

Door de wachtlijst maatschappelijk te prioriteren wordt het voor klanten die een maatschappelijke functie hebben of verlichting kunnen bieden aan netcongestie, mogelijk om een hogere positie te krijgen op de wachtlijst. Hierdoor kan uw positie op de wachtlijst veranderen. Meer informatie en aanvragen maatschappelijk prioriteit.

Flexibel regelvermogen gezocht

Naast netuitbreidingen zijn flexibele oplossingen een belangrijke en noodzakelijke schakel in de energietransitie. Wij roepen partijen in het gebied op om, tegen een vergoeding, flexibiliteit aan te bieden voor congestiemanagement om het net op piekmomenten te ontlasten. Dit kan bijvoorbeeld door het, op verzoek van Stedin, tijdelijk veel minder of geen elektriciteit te gebruiken. Dit vragen we op momenten dat er een hoge vraag naar elektriciteit is. Door de inzet van flexibel vermogen, kan er mogelijk extra transportcapaciteit op het elektriciteitsnet beschikbaar komen voor andere klanten in de periode tot de structurele netuitbreiding gereed is. Kunt u flexibiliteit bieden? Neem dan contact met ons op.

Meer informatie en aanmelden flexibel vermogen

Uitbreidingen van het elektriciteitsnet

Om meer ruimte te maken voor nieuwe of extra aanvragen in een groot deel van de Drechtsteden en centraal Molenlanden, moet het elektriciteitsstation Merwedehaven door landelijk netbeheerder TenneT en Stedin worden uitgebreid. Dit betekent onder andere het verplaatsen van twee transformatoren, de bouw van een nieuwe 150kV-installatie en het plaatsen van een extra transformator. De werkzaamheden vinden naar verwachting tussen 2032 en 2035 plaats. Voor deze planning zijn wij mede afhankelijk van TenneT.

Aanwezige en benodigde transportcapaciteit

De huidige aanwezige transportcapaciteit van het hoogspanningsstation in dit gebied is 225 MW. De benodigde transportcapaciteit bedraagt naar verwachting 375 MW in 2035.

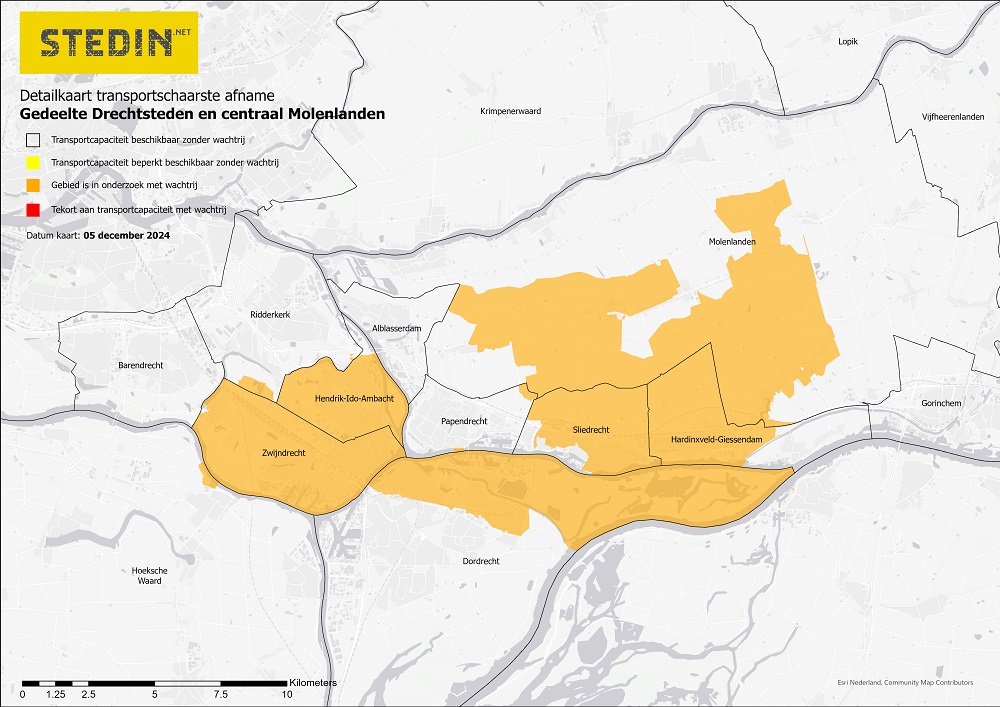

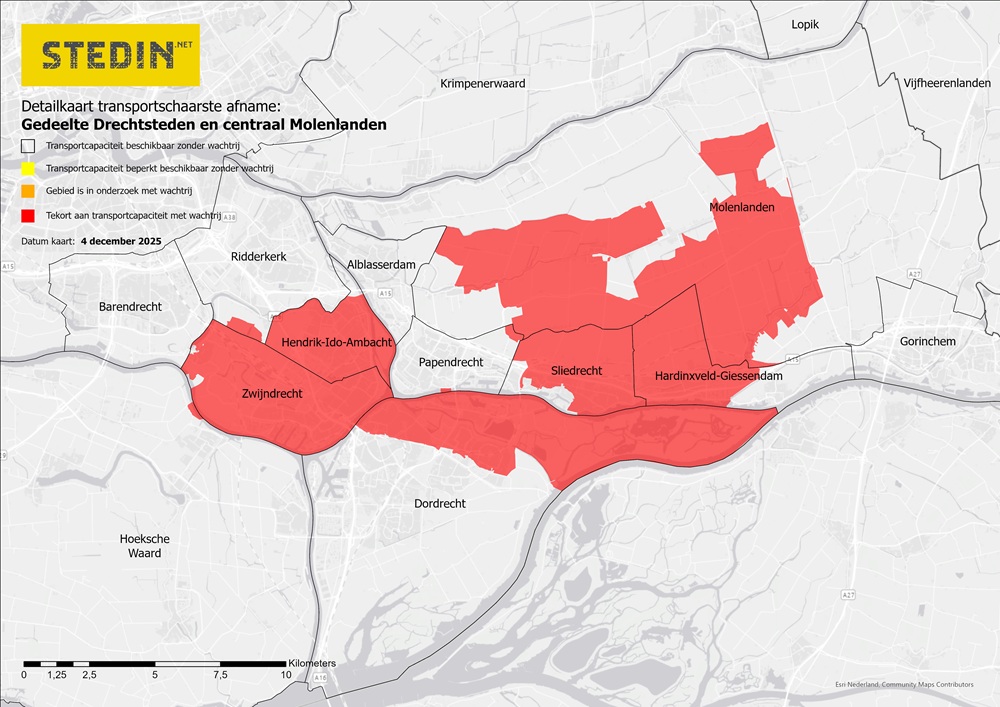

Gebied met congestie voor afname

Wat betekent de congestie voor u?

Bent u al klant met een grootverbruikaansluiting >3x80A?

Geen overschrijding van gecontracteerd transportvermogen

Als u nu elektriciteit afneemt van ons net, hebben wij afspraken met u gemaakt over de omvang hiervan. Deze vindt u in uw Aansluit- en Transportovereenkomst (ATO). Het is essentieel dat u deze waarde, het gecontracteerde transportvermogen voor afname (GTV-E) niet overschrijdt. Omdat er geen extra transportcapaciteit beschikbaar is, kan overschrijding namelijk o.a. grote schade aan ons elektriciteitsnet veroorzaken. Dit kan impact hebben op andere klanten die op ons net zijn aangesloten. U kunt hiervoor aansprakelijk worden gesteld. Vanwege de gevolgen voor het elektriciteitsnet handhaven wij strikt.
Let op: Uw GTV-E wordt bij een overschrijding niet aangepast.

Voor inzicht in uw afnamewaardes kunt u uw meetbedrijf consulteren. Een erkend installateur kan u adviseren welke maatregelen mogelijk zijn om uw gecontracteerd vermogen niet te overschrijden.

Op wachtlijst voor groei binnen uw aansluitcapaciteit

Tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement, plaatsen wij klantaanvragen voor groei binnen de aansluitcapaciteit op een wachtlijst.
Wilt u groeien binnen uw aansluitcapaciteit voor afname, neem dan contact op met klantenservice@stedin.net.

Op wachtlijst voor groei boven uw aansluitcapaciteit

Wilt u groeien boven uw technische aansluitcapaciteit, vraag dan een verzwaring aan via www.mijnaansluiting.nl. Tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement, plaatsen wij deze klantaanvragen op een wachtlijst.



Heeft u vóór 5 december 2024 een aanvraag ingediend voor een nieuwe aansluiting of een verzwaring?

Offerte ontvangen

Als u een offerte heeft ontvangen, is het belangrijk dat u deze binnen de geldigheidstermijn accepteert. Wij realiseren vervolgens de aansluiting, waarna u beschikt over het gevraagde vermogen. Deze vooraankondiging van congestie heeft voor u geen gevolgen.

Geen offerte ontvangen

Heeft u nog geen offerte ontvangen? Dan past uw aanvraag mogelijk niet meer op ons net. U ontvangt van ons in die situatie een aangepaste offerte. Na akkoord plaatsen wij u voor het gewenste vermogen op de wachtlijst, tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement.

gerelateerde onderwerpen

Zonnepanelen

Flexoplossingen

Flexoplossingen helpen de beperkte ruimte op het elektriciteitsnet goed te benutten. Er zijn diverse oplossingen mogelijk.

Lees meer over flexoplossingen
Moderne kas verlicht en verwarmd met aardwarmte

Aanbieden flexvermogen

Kunt u flexibel regelvermogen aanbieden? Wij zoeken klanten en marktpartijen die helpen het elektriciteitsnet toegankelijk te houden.

Lees hoe u flexibel vermogen aanbiedt
