Congestie voor afname
Den Haag Zuid en Oud-Rijswijk

In dit gebied is er een sterk stijgende vraag naar elektriciteit door de toenemende elektrificatie van woningbouw, duurzaam verwarmen en het opladen van elektrische auto’s. Het elektriciteitsnet raakt daarmee sneller vol dan de netbeheerders het kunnen uitbreiden. Door de groeiende vraag, in combinatie met de bijgestelde planning van de realisatie van elektriciteitsstation Escamp, kondigen wij daarom op 5 maart 2025 congestie voor afname aan en zijn wij direct gestart met een onderzoek naar congestiemanagement.

Aanvragen voor (extra) afname komen op een wachtlijst

Deze aankondiging van congestie betekent dat we grootverbruikklanten met aanvragen voor nieuw of extra transportvermogen voor afname (verbruik) van elektriciteit op een wachtlijst plaatsen, tot in ieder geval de uitkomst van het congestiemanagementonderzoek. De aankondiging van congestie op het net van Stedin betekent dat aanvragen van grootverbruikklanten in het gebied Den Haag-Zuid en Oud Rijswijk die sinds december 2024 al op een wachtlijst staan, naar verwachting langer op de wachtlijst blijven staan. Klanten in dit gebied krijgen pas transportvermogen als er ruimte is op zowel de netten van TenneT als Stedin. Lees wat dit voor uw aanvraag betekent.

Onderzoek naar congestiemanagement

Wij onderzoeken de komende periode de mogelijkheid om afspraken met partijen te maken om flexibel om te gaan met hun energieverbruik. Dit kan door, tegen een vergoeding, tijdelijk minder elektriciteit aan het net te leveren of juist meer elektriciteit af te nemen. Dit noemen we congestiemanagement. Door dit soort afspraken te maken, ontstaat er mogelijk nieuwe ruimte op het net. Daarnaast doen we onderzoek naar enkele tijdelijke technische maatregelen zoals het extra belasten van onze installaties en door vermogen om te zetten naar andere stations. Als op termijn tussentijds transportvermogen beschikbaar komt door congestiemanagement, behandelen we de aanvragen op de wachtlijst in de volgorde van binnenkomst en maatschappelijke prioritering.

Maatschappelijk prioriteren

Door de wachtlijst maatschappelijk te prioriteren wordt het voor klanten die een maatschappelijke functie hebben of verlichting kunnen bieden aan netcongestie, mogelijk om een hogere positie te krijgen op de wachtlijst. Hierdoor kan uw positie op de wachtlijst veranderen. Meer informatie en aanvragen maatschappelijk prioriteit

Flexibel regelvermogen gezocht

Naast netuitbreidingen zijn flexibele oplossingen een belangrijke en noodzakelijke schakel in de energietransitie. Wij roepen gedurende het onderzoek naar congestiemanagement, partijen in het gebied op om tegen een vergoeding, flexibiliteit aan te bieden voor congestiemanagement om het net op piekmomenten te ontlasten. Dit kan bijvoorbeeld door het, op verzoek van Stedin, tijdelijk veel minder of geen elektriciteit te gebruiken. Dit vragen we op momenten dat er een hoge vraag naar elektriciteit is. Op deze manier ontstaat de gewenste flexibiliteit in het (lokale) energiesysteem en kunnen pieken worden voorkomen of verminderd. Kunt u flexibiliteit bieden? Neem dan contact met ons op.

Meer informatie en aanmelden flexibel vermogen

Netverzwaringen regionale net

De netverzwaringen op het regionale net bestaan uit het realiseren van een nieuw elektriciteitsstation HVS-Escamp en de aanleg van een nieuw 21 kV middenspanningsnet om vanaf het nieuwe station zes elektriciteitsstations te verzwaren. De verzwaringen kunnen wij pas realiseren zodra TenneT de werkzaamheden voor het nieuwe station Escamp heeft afgerond. Dit is naar verwachting medio 2034. Wij leveren de verzwaring van de zes stations vervolgens gefaseerd op in de periode 2035-2036.

Aanwezige en benodigde transportcapaciteit

De huidige aanwezige transportcapaciteit in Den Haag Zuid is 153MVA. De benodigde transportcapaciteit bedraagt naar verwachting 208MW in 2036.

De huidige aanwezige transportcapaciteit in Oud-Rijswijk is 40MVA. De benodigde transportcapaciteit bedraagt naar verwachting 64MW in 2036.

Gebied met congestie voor afname

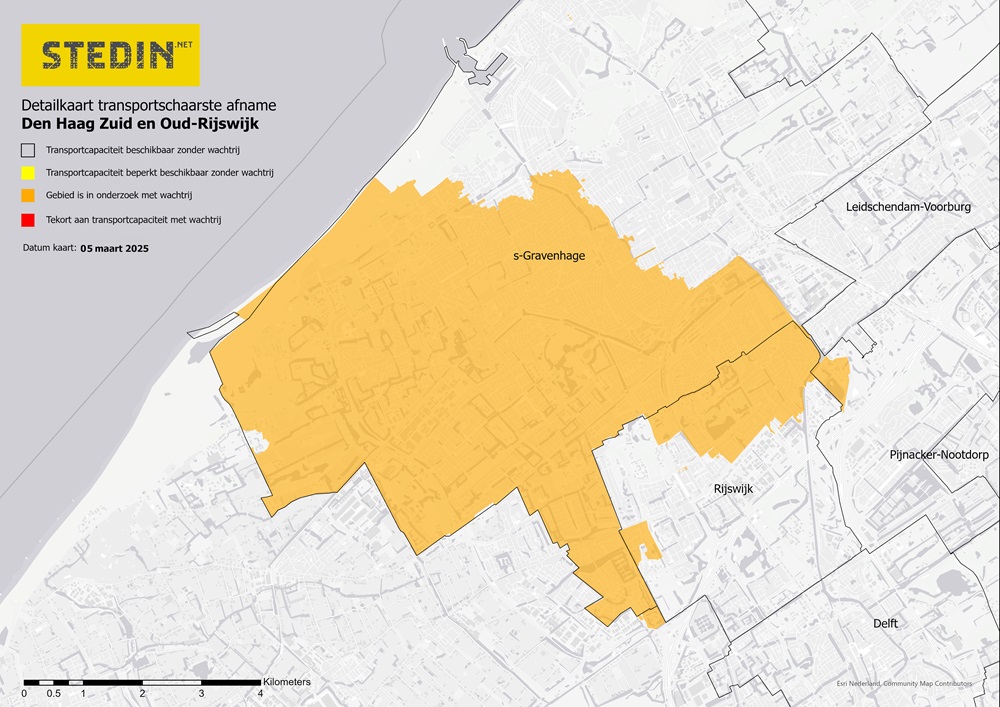

Detailkaart van Den Haag Zuid en Oud-Rijswijk

Bekijk de postcodes van dit congestiegebied*

Tip: u opent met de sneltoetscombinatie Ctrl+F een zoekvenster waarin u uw postcode typt om deze te zoeken. Of gebruik de zoekfunctie (vaak het icoon van een vergrootglas) van uw pdf-lezer.
* Dit overzicht is met de grootst mogelijke zorg samengesteld. Onze netten volgen echter niet in alle gevallen de postcodegebieden. Daarom kunt u aan dit overzicht geen rechten ontlenen.

Meer congestiegebieden in deze regio

Sinds december 2024 is er congestie voor afname op het landelijke stroomnet van TenneT in vrijwel de hele provincie Zuid-Holland. Ook op het regionale elektriciteitsnet van Stedin is er reeds sprake van afnamecongestie. Bekijk daarom ook de congestiegebieden Leidschendam-Voorburg en Den Haag Mariahoeve en Den Haag Centrum-Noordwest, Scheveningen en Duindorp.

Wat betekent de congestie voor u?

Bent u al klant met een grootverbruikaansluiting >3x80A?

Overschrijding gecontracteerd transportvermogen niet toegestaan

Als u nu elektriciteit afneemt van ons net, hebben wij afspraken met u gemaakt over de omvang hiervan. Deze vindt u in uw Aansluit- en Transportovereenkomst (ATO). Het is essentieel dat u deze waarde, het gecontracteerde transportvermogen voor afname (GTV-E) niet overschrijdt. Omdat er geen extra transportcapaciteit beschikbaar is, kan overschrijding namelijk o.a. grote schade aan ons elektriciteitsnet veroorzaken. Dit kan impact hebben op andere klanten die op ons net zijn aangesloten. U kunt hiervoor aansprakelijk worden gesteld. Vanwege de gevolgen voor het elektriciteitsnet handhaven wij strikt.

Voor inzicht in uw afnamewaardes kunt u uw meetbedrijf consulteren. Een erkend installateur kan u adviseren welke maatregelen mogelijk zijn om uw gecontracteerd vermogen niet te overschrijden.

Op wachtlijst voor groei binnen uw aansluitcapaciteit

Tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement, plaatsen wij klantaanvragen voor groei binnen de aansluitcapaciteit op een wachtlijst. Wilt u groeien binnen uw aansluitcapaciteit voor afname, neem dan contact op met klantenservice@stedin.net.

Op wachtlijst voor groei boven uw aansluitcapaciteit

Wilt u groeien boven uw technische aansluitcapaciteit, vraag dan een verzwaring aan via www.mijnaansluiting.nl. Tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement, plaatsen wij deze klantaanvragen op een wachtlijst.

Heeft u vóór 5 maart 2025 een aanvraag ingediend voor een nieuwe aansluiting of een verzwaring?

: [No text in field]

Offerte ontvangen

Als u een offerte heeft ontvangen, is het belangrijk dat u deze binnen de geldigheidstermijn accepteert. Wij realiseren vervolgens de aansluiting, waarna u beschikt over het gevraagde vermogen. Deze vooraankondiging van congestie heeft voor u geen gevolgen.

Geen offerte ontvangen

Heeft u nog geen offerte ontvangen? Dan past uw aanvraag niet meer op ons net. U ontvangt van ons een aangepaste offerte. Na akkoord plaatsen wij u voor het gewenste vermogen op de wachtlijst, tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement.
