Congestie voor teruglevering
in Berkel en Rodenrijs - Noordeinde

Sinds 2022 worden in het tuinbouwgebied Noordeinde in Berkel en Rodenrijs in hoog tempo grootschalige zonnedaken gerealiseerd en warmtekrachtkoppelingen ingezet. Hierop is het huidige elektriciteitsnet niet berekend, waardoor de maximale capaciteit voor teruglevering is bereikt in dit gebied. Stedin deed daarom op 1 september 2023 een vooraankondiging voor congestie voor dit gebied en startte een onderzoek naar congestiemanagement. Op 17 oktober 2024 zijn de onderzoeksresultaten van het heronderzoek gepubliceerd. Aanleiding voor het heronderzoek zijn de nieuwe spelregels van de ACM.

Nieuwe spelregels congestiemanagement

Op 18 april 2024 publiceerde toezichthouder ACM nieuwe spelregels voor congestiemanagement. Onderdeel zijn de bijgestelde voorwaarden voor congestiemanagementonderzoek met als doel sneller extra transportcapaciteit voor voor bestaande en toekomstige grootverbruikklanten te realiseren. Met deze nieuwe regels voerden wij in dit gebied een heronderzoek voor teruglevering uit.

Uitkomst heronderzoek congestiemanagement

De uitkomst van het heronderzoek is dat de situatie in dit gebied niet verandert ten opzichte van nu. Bedrijven op de wachtlijst kan geen transportcapaciteit voor teruglevering worden toegekend en blijven daardoor op de wachtlijst. Ook nieuwe aanvragen voor terugleveren plaatsen wij op de wachtlijst. Er is geen of te weinig aanvullend regelbaar vermogen gevonden. We passen congestiemanagement toe, maar de ruimte die daarmee mogelijk vrijkomt is in eerste instantie nodig om de energievoorziening betrouwbaar te houden en om te voorzien in de stijgende vraag van huidige afnemers. Daardoor levert congestiemanagement geen ruimte om klanten op de wachtlijst te faciliteren. Wanneer de netuitbreiding is gerealiseerd, behandelen we aanvragen op de wachtlijst in de volgorde van binnenkomst en maatschappelijke prioritering.

Bekijk het heronderzoeksrapport

Aanwezige en benodigde transportcapaciteit

De huidige aanwezige transportcapaciteit van het elektriciteitsstation in dit gebied is 45MW. De verwachte benodigde transportcapaciteit is voor teruglevering 42,7MW.

Gebied met congestie voor teruglevering

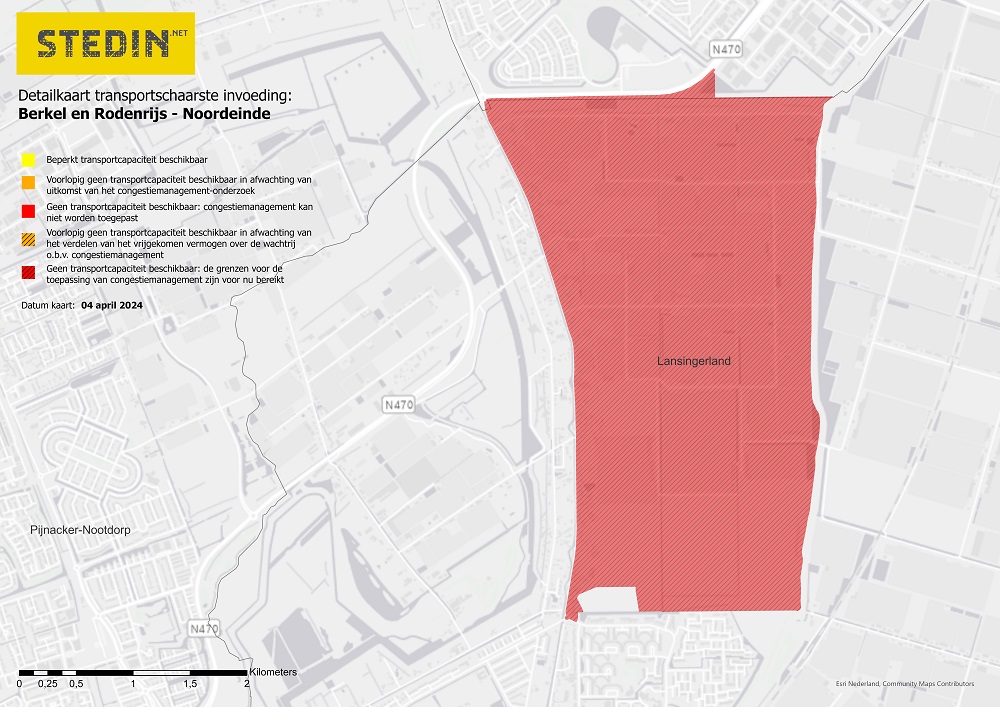

Detailkaart Berkel en Rodenrijs - Noordeinde na onderzoek



Bekijk de postcodes van dit congestiegebied*

* Dit overzicht is met de grootst mogelijke zorg samengesteld. Onze netten volgen echter niet in alle gevallen de postcodegebieden. Daarom kunt u aan dit overzicht geen rechten ontlenen.

Congestiegebieden in de buurt

Er zijn meer congestiegebieden in deze regio. Deze gebieden liggen dichtbij elkaar. Dit kan gevolgen hebben voor u als klant. Bekijk daarom ook de congestiegebieden Bleiswijk-BergschenhoekPijnacker-De Boezem en Berkel en Rodenrijs-Kleihoogt/Centrum Noord.

Flexibel regelvermogen gezocht

Naast netuitbreidingen zijn flexibele oplossingen een belangrijke en noodzakelijke schakel in de energietransitie. Wij roepen partijen in het gebied op om, tegen een vergoeding, flexibiliteit aan te bieden voor congestiemanagement. We zijn op zoek naar flexibel vermogen op momenten dat er veel duurzame energie wordt opgewekt. Denk bijvoorbeeld aan het, op verzoek van Stedin, tijdelijk afschakelen van uw elektriciteitsproductie-installatie zoals een zonnedak. Of het gespreid over de dag terugleveren van elektriciteit vanuit een warmtekrachtkoppeling (WKK). Bent u een ondernemer met deze mogelijkheid? Dan komen we graag met u in gesprek hierover. Door de inzet van flexibel vermogen komt extra transportcapaciteit op het elektriciteitsnet beschikbaar voor andere klanten in de periode tot de structurele netuitbreiding gereed is. Kunt u flexibiliteit bieden? Neem dan contact met ons op.

Meer informatie en aanmelden flexibel vermogen

Verzwaring van het elektriciteitsnet

De structurele oplossing voor de krapte in dit gebied is de bouw van het 25/10kV transformatorstation ‘Berkelseweg’. Dit station krijgt een verbinding met het hoogspanningsstation ‘Zoetermeer’. Hiermee realiseren wij 23 MVA extra capaciteit. De werkzaamheden zijn naar verwachting eind 2029 gereed.

Wat betekent de congestie voor u?

Bent u al klant met een grootverbruikaansluiting >3x80A?

Groeien binnen uw aansluitcapaciteit niet mogelijk

Als bestaande klant met een aansluiting >3x80 Ampère kunt u niet meer groeien binnen uw aansluitcapaciteit. Het is belangrijk dat u ervoor zorgt dat u het gecontracteerd transportvermogen voor terugleveren niet overschrijdt. Voor inzicht in uw terugleverwaardes kunt u uw meetbedrijf consulteren. Een erkend installateur kan u adviseren welke maatregelen mogelijk zijn om uw gecontracteerd vermogen niet te overschrijden.

Aanpassing van het gecontracteerd transportvermogen

Het gecontracteerd transportvermogen voor terugleveren van elektriciteit wordt bij een overschrijding daarvan niet aangepast. Wilt u toch groeien in transportvermogen binnen uw technische aansluitcapaciteit, neem dan contact op met AET@stedin.net. We plaatsen u voor het extra gevraagde transportvermogen voor terugleveren op de wachtlijst.

Wachtlijst extra transportvermogen voor terugleveren

Wilt u groeien boven uw technische aansluitcapaciteit, vraag dan een verzwaring aan via www.mijnaansluiting.nl. Voor het gevraagde extra transportvermogen voor terugleveren plaatsen wij u op een wachtlijst. Voorwaarde is dat uw aanvraag compleet is en u akkoord geeft op de offerte binnen de geldigheidstermijn. Zodra er transportvermogen beschikbaar is, kennen wij dit toe op volgorde van de wachtlijst.

Overschrijding van uw gecontracteerde transportvermogen

Het is belangrijk dat u uw gecontracteerde transportvermogen niet overschrijdt. Overschrijding kan namelijk grote schade aan ons elektriciteitsnet veroorzaken. Dit kan impact hebben op andere klanten, die op ons net zijn aangesloten. U kunt hiervoor aansprakelijk worden gesteld. Vanwege de gevolgen voor het elektriciteitsnet handhaven wij strikt.

Bent u nog geen klant en wilt u een aanvraag doen voor een aansluiting? 

Voor een nieuwe grootverbruikaansluiting >3 x 80 Ampère t/m 1,75 MVA is de datum van aanvraag bepalend voor het toewijzen van transportvermogen. Nieuwe aanvragen voor terugleveren plaatsen wij op de wachtlijst.

Heeft u vóór 1 september 2023 een aanvraag ingediend? 

Heeft u vóór 1 september 2023 een complete aanvraag ingediend voor een grootverbruikaansluiting >3 x 80 Ampère t/m 1,75 MVA met transportvermogen voor terugleveren? En heeft u hiervoor van ons een offerte ontvangen? Dan realiseren we uw aanvraag voor zowel capaciteit- als transportvermogen op terugleveren. Hiervoor is de voorwaarde dat u de offerte accepteert binnen de geldigheidstermijn. De aangekondigde congestie heeft dan voor uw aanvraag geen gevolgen.

Aanvragen die na 1 september 2023 zijn ingediend 

Voor de aanvragen vanaf 1 september 2023 kunnen we helaas geen transportvermogen voor terugleveren toekennen. Uw aansluiting wordt wel gerealiseerd, maar voor het gevraagde transportvermogen plaatsen wij u op een wachtlijst. Zodra er transportvermogen beschikbaar is, kennen wij dit toe op volgorde van de wachtlijst.

Heeft u een transportindicatie (en een beschikking van RVO) ontvangen?

Nieuwe aanvragen op de wachtlijst

Heeft u een positieve transportindicatie (én een beschikking van RVO) maar nog geen (verzwaring van uw) aansluiting aangevraagd voor teruglevering met subsidie? Uw aanvraag voor (meer) teruglevering past helaas nu niet meer op ons net. Als u een aanvraag indient, realiseren wij al wel de aansluiting. Voor het gewenste vermogen plaatsen wij u op de wachtlijst, tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement. Neem contact op met RVO om de mogelijkheden rondom de verstrekte beschikking te bespreken.
