Congestie voor afname (verbruik)
Alblasserdam en Molenlanden-West

In Alblasserdam en Molenlanden-West is de grens van het elektriciteitsnet bereikt voor afname (verbruik) van elektriciteit. Stedin deed daarom op 1 april 2025 een vooraankondiging voor afnamecongestie en start een onderzoek naar congestiemanagement.

In dit gebied stijgt de vraag naar elektriciteit door de toenemende elektrificatie van huishoudens en kleinzakelijke bedrijven. Steeds meer stroom wordt gebruikt voor nieuwe woningen, duurzaam verwarmen met een warmtepomp en voor het opladen van elektrische auto’s. Door deze groeiende vraag is de grens van het elektriciteitsnet bereikt.

De vooraankondiging van congestie betekent dat we grootverbruikklanten met een nieuwe aanvraag voor (extra) transportvermogen voor afname (verbruik) van elektriciteit wel kunnen voorzien van een aansluiting, maar dat zij, tot in ieder geval de uitkomst van het congestiemanagementonderzoek, op een wachtlijst komen voor dit gevraagde (extra) transportvermogen.

Onderzoek naar congestiemanagement

Wij onderzoeken de komende periode de mogelijkheid om afspraken met partijen te maken om tegen een vergoeding hun verbruik aan te passen. Dit kan door, tegen een vergoeding, tijdelijk minder elektriciteit aan het net te leveren of juist meer elektriciteit af te nemen. Dit noemen we congestiemanagement. Door dit soort afspraken te maken, ontstaat er mogelijk nieuwe ruimte op het net. Wij verwachten binnen zes tot twaalf maanden de resultaten van dit onderzoek bekend te maken.

Maatschappelijk prioriteren

Door de wachtlijst maatschappelijk te prioriteren wordt het voor klanten die een maatschappelijke functie hebben of verlichting kunnen bieden aan netcongestie, mogelijk om een hogere positie te krijgen op de wachtlijst. Hierdoor kan uw positie op de wachtlijst veranderen. Meer informatie en aanvragen maatschappelijk prioriteit

Flexibel regelvermogen gezocht

Flexibele oplossingen zijn een belangrijke en noodzakelijke schakel in de energietransitie. Wij roepen partijen in het gebied op om tegen een vergoeding, flexibiliteit aan te bieden voor congestiemanagement om het net op piekmomenten te ontlasten. Dit kan bijvoorbeeld door het, op verzoek van Stedin, tijdelijk veel minder of geen elektriciteit te gebruiken. Dit vragen we op momenten dat er een hoge vraag naar elektriciteit is. Op deze manier ontstaat de gewenste flexibiliteit op onze netten en kunnen pieken worden voorkomen of verminderd. Kunt u flexibiliteit bieden? Neem dan contact met ons op.

Meer informatie en aanmelden flexibel vermogen

Netuitbreiding naar verwachting gereed eind 2027

Om meer ruimte te maken op het elektriciteitsnet, vervangen we op elektriciteitsstation Zwarte Paard in 2026 eerst de middenspanningsinstallatie. Door vervolgens de 50/13kV transformator te verzwaren, komt 15MVA extra vermogen vrij. Daarmee lossen we naar verwachting eind 2027 het knelpunt op.

Aanwezige en benodigde transportcapaciteit

De huidige aanwezige transportcapaciteit van het station in dit gebied is 25 MW. De benodigde transportcapaciteit bedraagt naar verwachting 40 MW in 2027.

Gebied met congestie voor afname

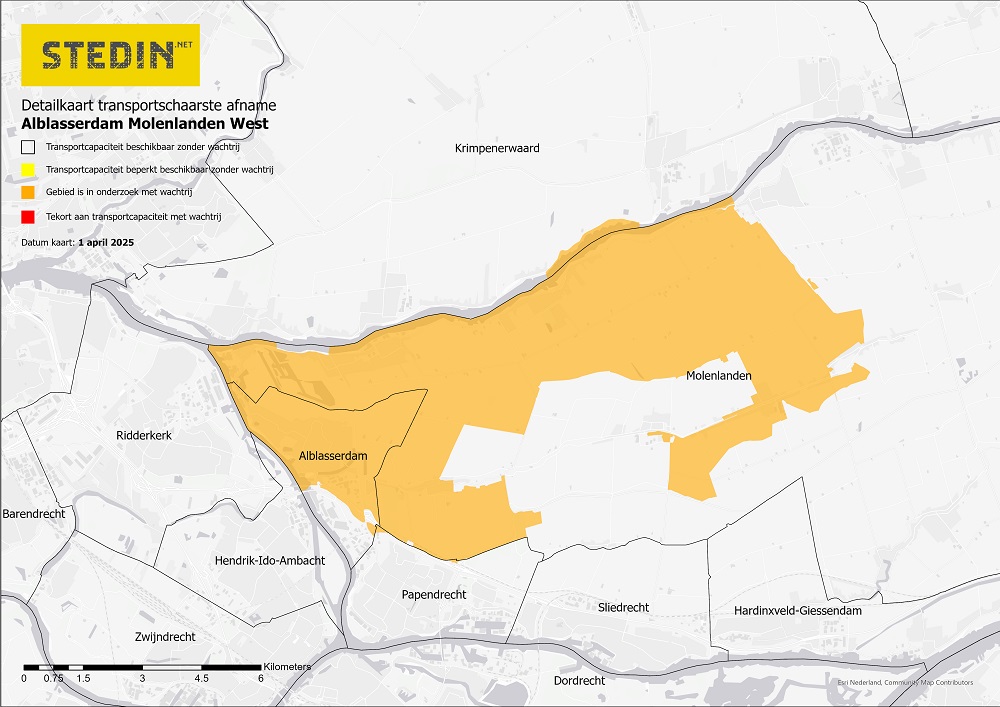

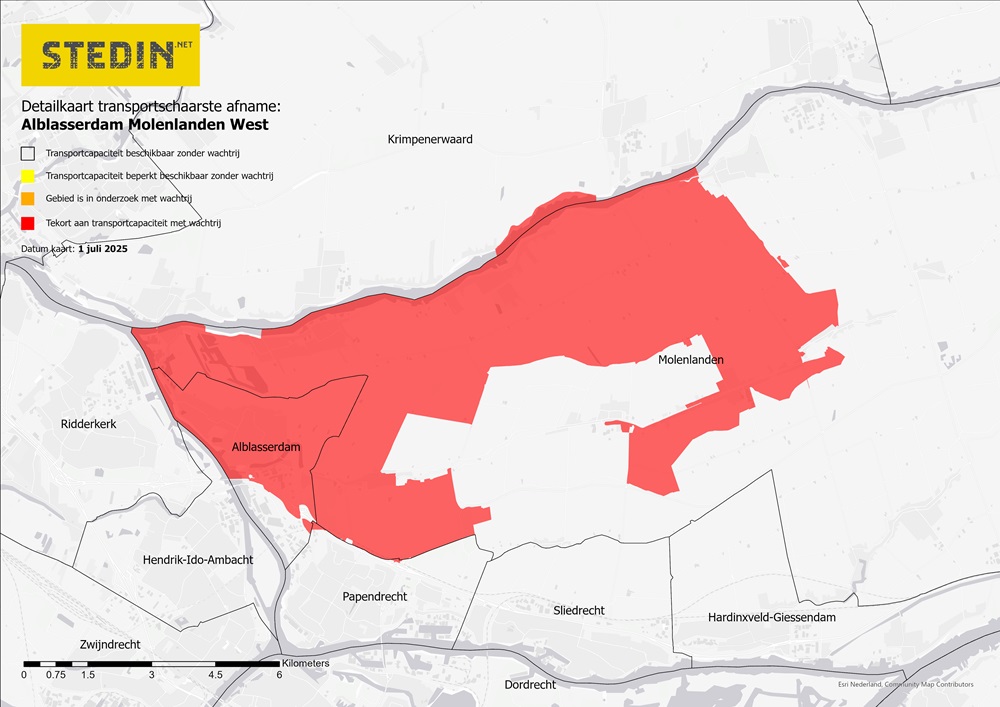

Overzichtskaart van congestie voor afname in Alblasserdam en Molenlanden-West

Bekijk de postcodes van dit congestiegebied*

* Dit overzicht is met de grootst mogelijke zorg samengesteld. Onze netten volgen echter niet in alle gevallen de postcodegebieden. Daarom kunt u aan dit overzicht geen rechten ontlenen.

Meer congestiegebieden in deze regio

Sinds oktober 2023 is er congestie voor afname op ons regionale net in Alblasserwaard-Oost, Vijfheerenlanden en West Betuwe-Noordwest (Arkel). Sinds december 2024 is er afnamecongestie op ons hoogspanningsnet voor een gedeelte Drechtsteden en Centraal Molenlanden.

Wat betekent de congestie voor u?

Bent u al klant met een grootverbruikaansluiting >3x80A? 

Geen overschrijding gecontracteerd transportvermogen

Als u nu elektriciteit afneemt van ons net, hebben wij afspraken met u gemaakt over de omvang hiervan. Deze vindt u in uw Aansluit- en Transportovereenkomst (ATO). Het is essentieel dat u deze waarde, het gecontracteerde transportvermogen voor afname (GTV-E) niet overschrijdt. Omdat er geen extra transportcapaciteit beschikbaar is, kan overschrijding namelijk o.a. grote schade aan ons elektriciteitsnet veroorzaken. Dit kan impact hebben op andere klanten die op ons net zijn aangesloten. U kunt hiervoor aansprakelijk worden gesteld. Vanwege de gevolgen voor het elektriciteitsnet handhaven wij strikt.

Voor inzicht in uw afnamewaardes kunt u uw meetbedrijf consulteren. Een erkend installateur kan u adviseren welke maatregelen mogelijk zijn om uw gecontracteerd vermogen niet te overschrijden.

Op wachtlijst voor groei binnen uw aansluitcapaciteit

Tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement, plaatsen wij klantaanvragen voor groei binnen de aansluitcapaciteit op een wachtlijst.

Wilt u groeien binnen uw aansluitcapaciteit voor afname, neem dan contact op met klantenservice@stedin.net.

Op wachtlijst voor groei boven uw aansluitcapaciteit

Wilt u groeien boven uw technische aansluitcapaciteit, vraag dan een verzwaring aan via www.mijnaansluiting.nl. Tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement, plaatsen wij deze klantaanvragen op een wachtlijst.

Heeft u vóór 1 april 2025 een aanvraag ingediend voor een nieuwe aansluiting of een verzwaring?

Offerte ontvangen

Als u een offerte heeft ontvangen, is het belangrijk dat u deze binnen de geldigheidstermijn accepteert. Wij realiseren vervolgens de aansluiting, waarna u beschikt over het gevraagde vermogen. Deze vooraankondiging van congestie heeft voor u geen gevolgen.

Geen offerte ontvangen

Heeft u nog geen offerte ontvangen? Dan past uw aanvraag niet meer op ons net. U ontvangt van ons een aangepaste offerte. Na akkoord plaatsen wij u voor het gewenste vermogen op de wachtlijst, tot in ieder geval de uitkomst van het onderzoek naar congestiemanagement.
