Aansluittermijnen
U wilt een nieuwe aansluiting of een wijziging van uw aansluiting tot 10 MVA aanvragen. Hiervoor gelden de aansluittermijnen die zijn afgesproken in de Netcode elektriciteit. Deze termijnen hangen af van een aantal factoren: of er congestie is in uw regio, de complexiteit van uw aansluiting en een eventuele regionale wachttijd. Hierdoor kunnen wij een betrouwbare termijn met u afspreken. Zo weet u waar u aan toe bent.
Uw aansluittermijn bij congestie
Wilt u een nieuwe aansluiting of een verzwaring aanvragen en is er in uw regio congestie? Dan is er geen transportcapaciteit beschikbaar. We plaatsen uw aanvraag voor transportcapaciteit dan op de wachtlijst en stellen de werkzaamheden voor uw aansluiting uit. Uiterlijk 13 weken na het oplossen van de congestie realiseren wij uw aansluiting.
Bekijk of er congestie is in uw regio
Quickscan om aansluittermijn te bepalen
U vraagt uw (gewijzigde) aansluiting aan via mijnaansluiting.nl. U ontvangt daarna een offerte van ons. Nadat u akkoord hebt gegeven op onze offerte voeren wij een quickscan uit. Daarmee bepalen we hoe complex uw aansluiting is en wat de extra wachttijd in uw regio is. Binnen vijf weken ontvangt u de maximale termijn waarbinnen wij uw aansluiting realiseren. Dit noemen we de aansluittermijn.
De complexiteit van uw aansluiting
De tijd waarbinnen wij uw (gewijzigde) aansluiting kunnen realiseren, hangt af van hoe complex deze is. Hoe complexer, hoe meer tijd wij hiervoor nodig hebben. De aansluittermijn is bij een laag complexe aansluiting 26 weken, bij een midden complexe aansluiting 52 weken. Bij een hoog complexe aansluiting spreken we de aansluittermijn met u persoonlijk af.
Hoe complex uw aansluiting is, hangt af van:
- De technische aansluitmogelijkheid – is er een aanpassing nodig om de aansluiting aan te sluiten op het elektriciteitsnet.
- De tracécomplexiteit – welke vergunningen zijn er nodig, van wie is de grond waar de leidingen doorheen moeten en welke zakelijk recht overeenkomsten zijn nodig.
- Uitvoeringscomplexiteit – zijn er punten die de uitvoering lastig maken zoals vervuilde grond, bouw- of kunstwerken, omgevingseisen en speciale materialen.
Aansluittermijnen
Laag complex:26 weken + regionale wachttijd
Midden complex:52 weken + regionale wachttijd
Hoog complex:maatwerk
Extra regionale wachttijd
Is de aansluiting die u aanvraagt laag of midden complex? Dan kunt u te maken krijgen met extra wachttijd. Het aantal aanvragen voor nieuwe of gewijzigde aansluitingen is toegenomen, maar wij hebben niet altijd genoeg medewerkers om deze binnen de realisatietermijn uit te voeren. Het kan zijn dat u daardoor langer moet wachten op uw aansluiting. Wij bekijken elk kwartaal hoeveel werk er in een gebied te doen is. Hierop bepalen we de extra wachttijd. Deze extra regionale wachttijd is maximaal 40 weken. In de Netcode is afgesproken dat dit maximum vanaf 2025 in tien jaar afloopt.
Extra wachttijd vierde kwartaal 2024

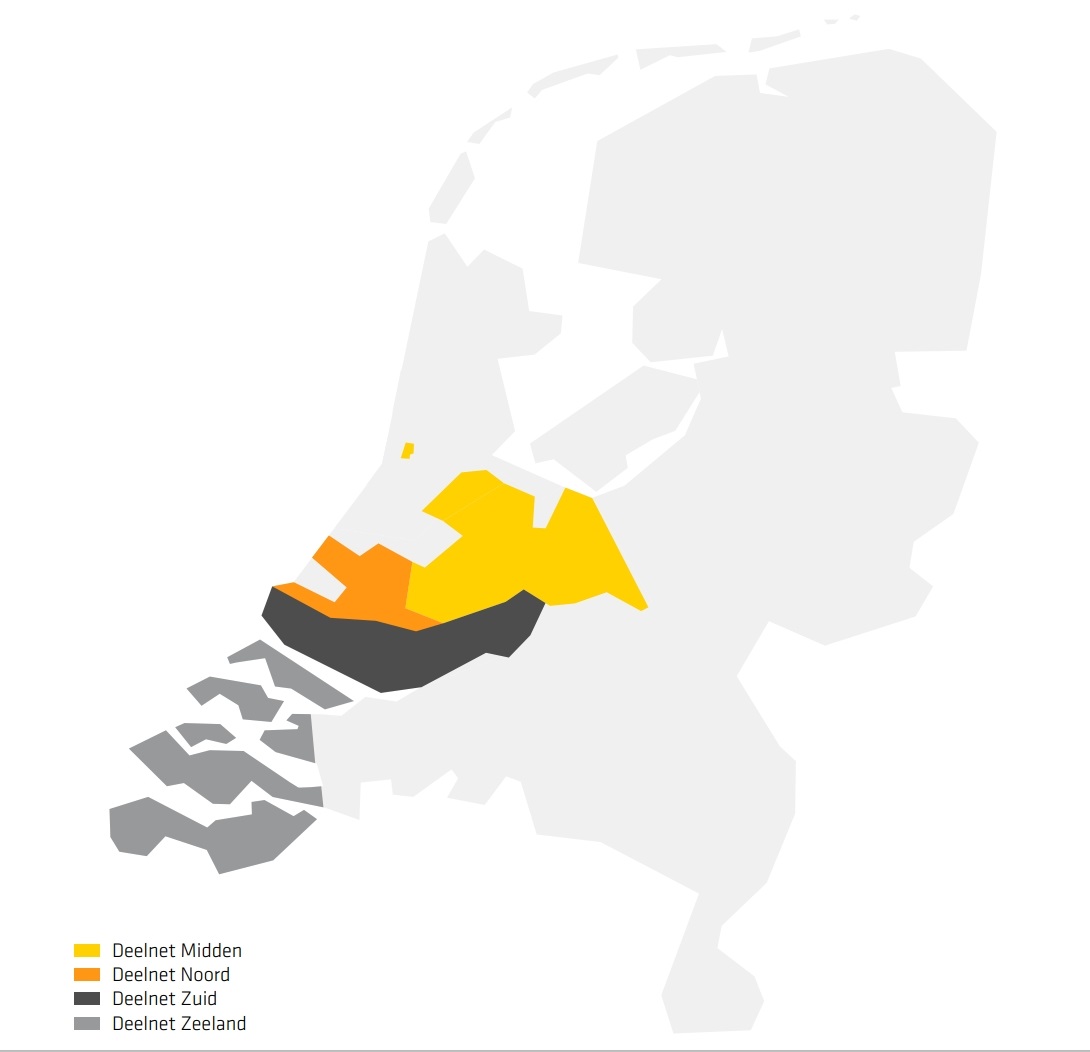

Regio Noord: 9 weken
Regio Midden: 14 weken
Regio Zuid: 17 weken
Regio Zeeland: wordt nog bepaald
